用心浇筑每一方混凝土

作者:组织文化部来源:发布时间:2016.11.08阅读次数: 253 次

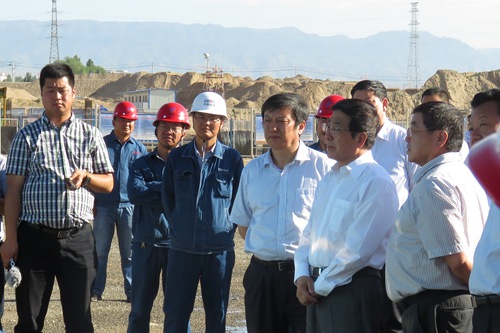

 一座城市能给人留下深刻印象的地方很多,如漂亮的建筑,整洁的街道,热情的市民等等,而现在到哪个城市,那里的天空蓝不蓝、空气好不好却常常给人一个深刻的烙印。中国十七冶集团工业建筑工程技术分公司承建的甘肃电投武威热电有限责任公司2×350MW热电联产工程是甘肃省“十二五”能源发展重点项目之一,项目投运后将对改善武威地区大气质量、满足居民冬季采暖、促进当地经济社会发展发挥积极作用。今年6月中旬,甘肃省长林铎一行调研项目时,对项目部现场施工管理、质量控制及安全文明施工等方面给予了充分肯定。

精心准备,确保工程稳步推进

甘肃电投武威热电有限责任公司2×350MW热电联产工程项目于2014328日获国家发改委核准,总投资为31.8亿元。电厂水源采用武威市污水处理厂提供的再生水,在建的工业园区污水处理厂的再生水作为备用水源。锅炉补给水处理系统水源为经深度处理后的再生水,将实现污水、废水的零排放,水资源综合利用率将达100%。该项目是武威市城市集中供热专项规划中确定的重要热源,设计供热能力1751万平方米。项目建成后,将替代城区供热范围内的305台燃煤采暖小锅炉,使区域内烟尘、二氧化硫污染物排放大幅度削减,每年可节约煤炭39万吨,真正做到了区域内的节能减排。

工程从合同签订起公司就高度关注,项目组建、施工前期策划全程跟踪。对项目部领导班子成员选择慎重再慎重,挑选有创新精神和施工经验并年轻的同志挑大梁。该工程的前期策划,项目部按照先项目内部组织评审,修改后再组织由公司相关部门负责人组成的评审组,从施工进度、劳动力计划、安全、质量、文明施工等方面对项目部的施工组织策划进行审核,并严格要求项目按此策划进行施工。

施工前期,公司要求项目对施工总网络计划进行细化,认真排出月计划和周计划,并在每周的周例会上对本周计划完成情况进行通报,根据节点的大小进行考核,并对下周的施工计划进行公示,保证工期。

多措并举,打好冬季施工攻坚战

11月份的武威天气已是十分寒冷,但施工现场却是一片热火朝天的大干景象。开工后的2015年,十月份中旬,项目部领导深思熟滤,从加强冬期施工物资入手,完善各项取暖保温措施和设备,为甘肃武威2×350MW热电联产项目保驾护行,为确保安全,项目部采取多项举措,防火、防冻、防滑、防中毒、防高空坠落、防机械伤害事故,工程进度稳步推进。

为打好这场冬期施工攻坚战,项目部针对工程实际,制定了科学的战略部署,充分发扬 “一天也不耽误,一天也不懈怠”的中冶精神抢抓冬期施工。在施工现场,项目部已在冬期施工到来前就备足了冬期施工物资,现场所有成品、半成品均采用了棚布进行了覆盖,要求商品混凝土搅拌站对搅拌用水进行加热,对混凝土运输车安装保温罩,对浇筑完的混凝土及时加盖使用棚布和棉被,对于大体积混凝土在浇筑混凝土后14天内由技术员每2小时对大体积混凝土的内外温差、表面与大气的温差,保证了混凝土浇筑质量。

严格管理,彰显央企品牌形象

百年大计,质量第一。工程开工前,公司畅通管理信息渠道,为项目的顺利实施提供了组织保障。工程施工中,公司组织相关专业技术专家对项目经理部编制的施工组织设计及施工(安全专项)方案进行评审和修改,使工程能够采取最佳的施工工艺及措施,从而降低了技术方面的施工风险,实现项目工程施工最大效益。

该工程混凝土标号较多,多达八种混凝土标号,且混凝土标号较高(主厂房框架混凝土强度等级为C50),质量要求高,主厂房框架及汽机房▽±0.00m以上结构要求清水混凝土。施工过程中,项目部严格控制混凝土浇筑部位,防止混凝土混用,针对高标号混凝土采取了专项控制措施,确保设计强度。

汽轮发电机上部结构主梁的尺寸超过4000mm(高)×3000mm(宽),公司重点做好模板支撑脚手架方案的编制和脚手架的搭设,确保施工顺利进行。

在分包管理上,项目在土建专业实施纯劳务管理,钢结构制安、防腐均采用专业分包。科学的土建劳务分包管理不仅加大了项目的经济效益,而且也为公司培养了一大批实干的优秀青年员工。通过全体员工的共同努力,本项目自开工以来进度、质量、安全、经营等各项基础管理工作均处于平稳态势。

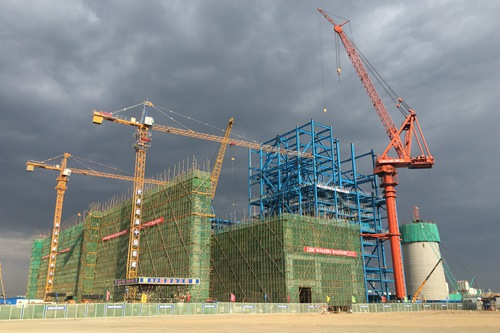

狠抓进度,顺利实现结构封顶

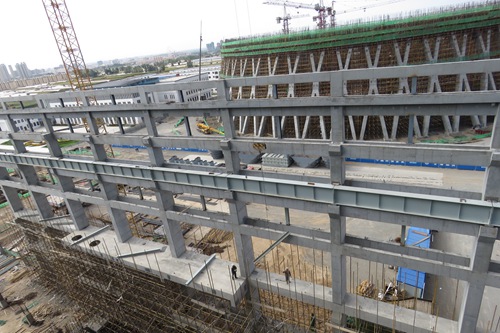

甘肃电投热电联产项目是甘肃电投在武威市投资建设的首个超临界机组项目,该主厂房为钢筋混凝土框架结构,由汽轮发电机房、除氧间、煤仓间组成,轴线长147.200m,宽49.000m,横向共17轴,纵向共4列,屋面为钢结构屋架,顶标高▽39.250m,▽12.550m层以下柱、梁板混凝土采用C50,▽12.550m层以上柱、梁板混凝土采用C45,合同质量要求为清水混凝土。

项目部就强化对标准、规范、图集、设计文件(图纸、变更等)的执行力度,针对常用标准组织技术质量人员及班组长进行培训学习。对技术人员实行区域化分工,对劳务班组的图纸、施工要求、施工标准等进行技术交底。加强对关键工序、特殊工序的控制,尤其是对大体积混凝土和直螺纹连接两道工序质量实行项目部技术人员全过程旁站监控。在保证施工安全和工程质量的前提下,狠抓施工进度,最终完成主体结构封顶目标,取得阶段性成果,为后续的设备安装、装饰装修、厂房封闭等施工创造了有利条件。

有耕耘就有收获,经过中国十七冶集团工业建筑工程技术分公司全体参战人员的顽强拼搏,该工程1#机组主厂房于2016824日顺利结构封顶。就在项目部全体参战人员付出辛劳、汗水和智慧的同时,也得到了业主的好评,甘肃电投武威热电有限责任公司向十七冶集团发来喜报,充分展现了中国十七冶集团的开拓创新精神和良好的企业信誉。
