武威2×350MW热电联产项目汽轮发电机基座浇筑成功

作者:田永伟来源:发布时间:2016.11.18阅读次数: 265 次

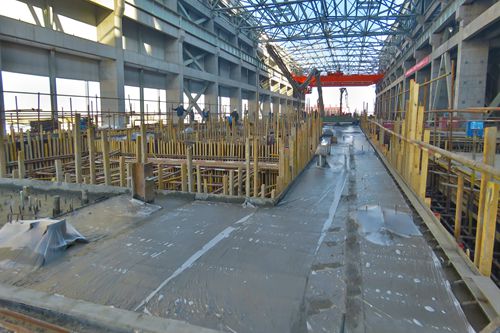

1117日下午,由中国十七冶集团有限公司管廊工程技术分公司承建的甘肃电投武威2×350MW热电联产项目1#汽轮发电机基座历时36小时顺利浇筑成功。

汽轮发电机基座是火力发电厂的核心部位,共设有▽6.270m和▽12.550m两层平台,基座轴线尺寸27.260mm×8.080m。本次浇筑的部位为▽12.550m层,主要由发电机、低压缸、中高压缸三部分组成,混凝土浇筑方量为850m³,钢筋用量为210吨,主梁尺寸分别为4.490m×2.760m,跨距为10.255m3.450m×3.640m,跨距10.324m,预埋螺栓套管多达121根,最长预埋套管长4.34m,套管中心及平面尺寸允许偏差为±2mm,对角线允许偏差为±3mm,垂直度偏差要求L/450L-套管长度),精度要求极高。

项目部提前从模板支撑体系、预埋螺栓套筒安装、钢筋安装、大体积混凝土浇筑方面进行技术策划,并编制了《模板支撑体系安全专项施工方案》、《大体积混凝土浇筑专项方案》、《钢筋混凝土施工方案》,分别通过了两级公司技术专家的评审和甘肃省专家组的论证。在现场实施过程中项目部严格执行方案要求,对各道工序进行全程监控施工,先后进行了三次过程验收和一次联合验收,分别从模板支撑体系、钢筋隐蔽、预埋件、螺栓套筒、预留洞口、标高、轴线、对角线等进行了全面验收,各项工作均控制在允许偏差范围内。
